五台山站3号出入口、2号风亭暗挖工程概况

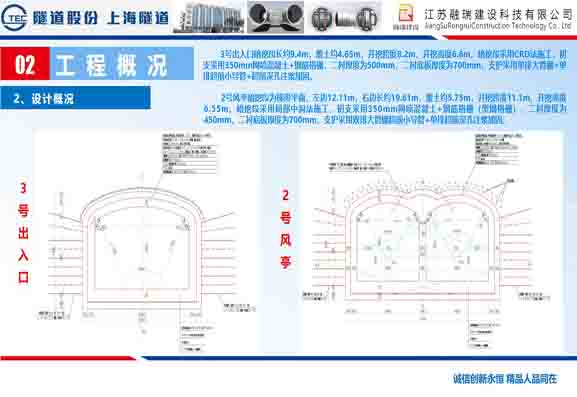

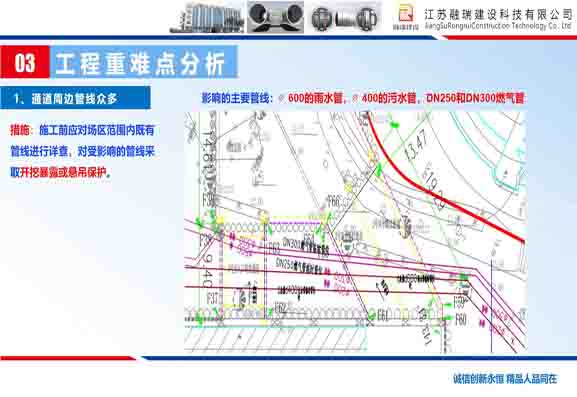

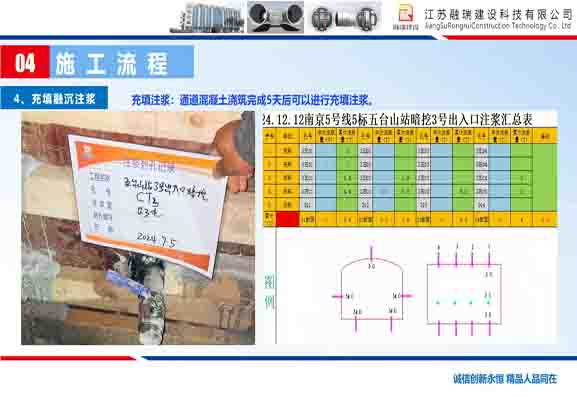

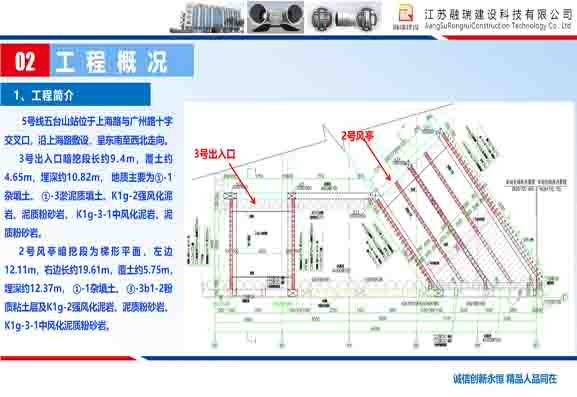

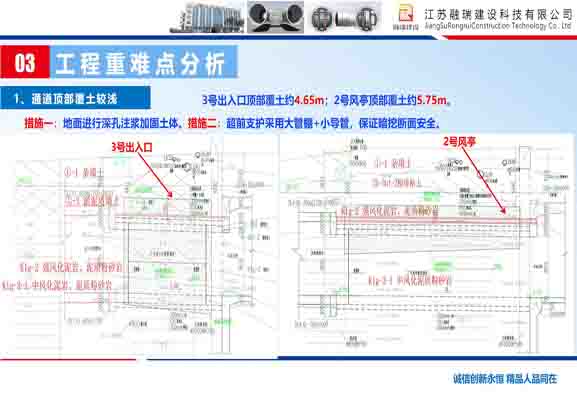

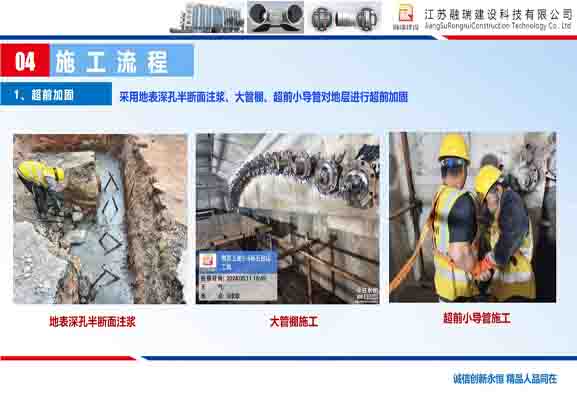

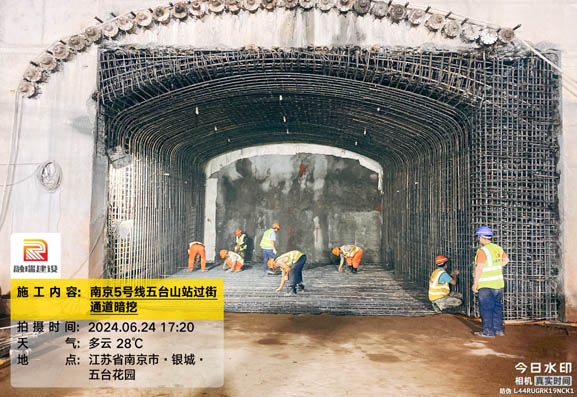

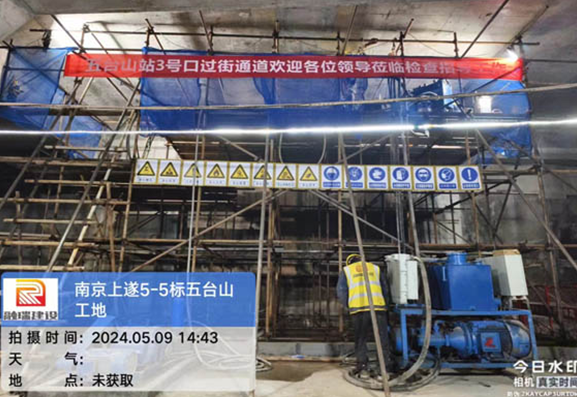

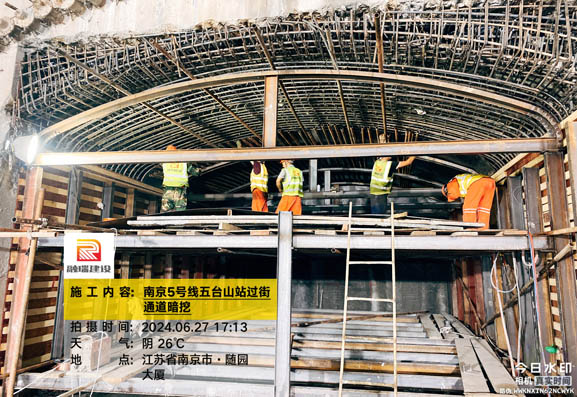

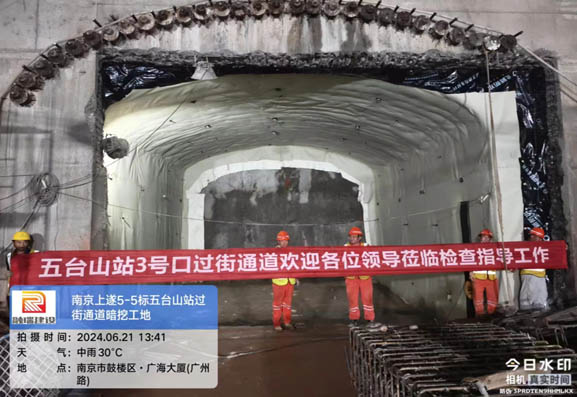

3号出入口暗挖段长约9.4m,覆土约4.65m,埋深约10.82m。支护采用单排大管棚+单排超前小导管+地表深孔半断面注浆加固。开挖跨度8.2m,开挖高度6.6m,暗挖段采用台阶法施工,初支采用350mm网喷混凝土+钢筋格栅,同时设置砂浆锚杆及锁脚锚管,二衬厚度为500mm,二衬底板厚度为700mm。
2号风亭暗挖段为梯形平面,左边12.11m,右边长约19.61m,覆土约5.75m,埋深约12.37m。支护采用双排大管棚+单排超前小导管+地表深孔半断面注浆加固。开挖跨度11.1m,开挖高度6.55m,暗挖段采用台阶法施工,初支采用350mm网喷混凝土+钢筋格栅,同时设置砂浆锚杆及锁脚锚管,二衬厚度为450mm,二衬底板厚度为700mm。
